引江濟淮派河段4座橋梁樁基工程全部完成

發布日期:2020-08-10  來源:  瀏覽次數:9380

引江濟淮工程肥西派河第一批橋梁工程已進入施工關鍵階段,目前4座市政橋梁樁基施工已全部完成。根據施工進度計劃,今年年底巢湖路橋、翡翠路橋、創新大道橋?qū)⒙氏葘?shí)現通車目標,文山路橋計劃明年5月通車。

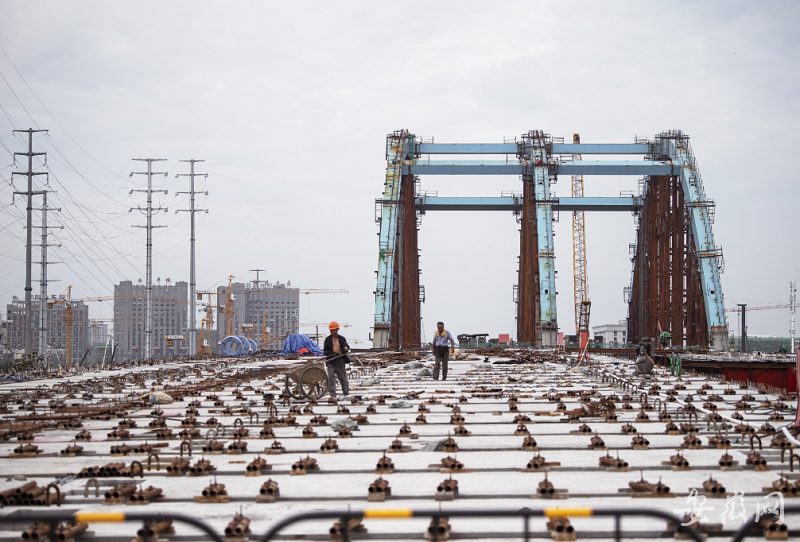

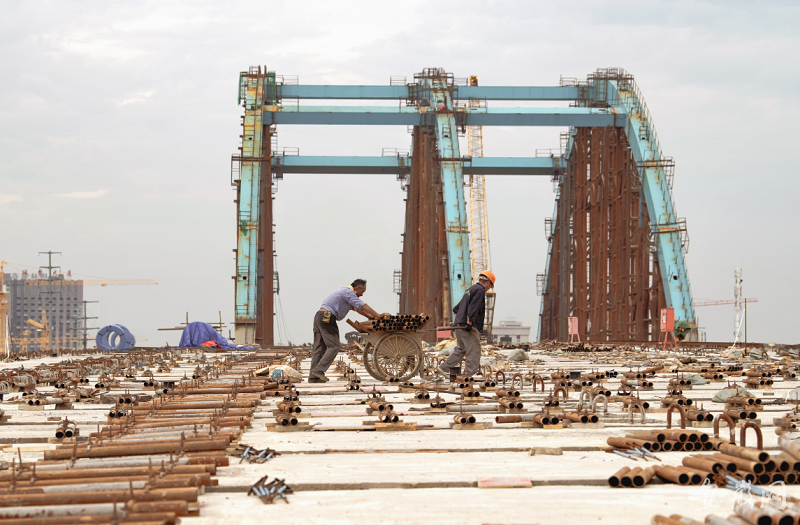

目前,巢湖路橋墩臺主體結構已完成100%,主橋上部結構正在施工,鋼梁安裝45%,引橋上部結構主梁已完成10跨(總20跨);翡翠路橋墩臺主體結構已完成100%,主橋鋼結構安裝完成,引橋上部結構主梁已完成23跨(總27跨);文山路橋墩臺主體結構已完成95%,主橋主梁完成2段(共20段),引橋上部結構主梁已完成8跨(總12跨);創新大道橋墩臺主體結構已完成100%,主橋鋼梁安裝完成,引橋上部結構主梁完成7跨(總12跨)。



信息來源:安徽網
